Strona główna / Blog / Proces tworzenia strony internetowej — 7 etapów od briefu do...
• Zaktualizowano: • 9 min czytania •

Proces tworzenia strony internetowej — 7 etapów od briefu do wdrożenia

Od briefu po opiekę: 7 etapów tworzenia strony internetowej z czasami, listą materiałów po stronie klienta i harmonogramem dla trzech typów projektów — wizytówki, strony firmowej i serwisu z rezerwacją.

Proces tworzenia strony internetowej — 7 etapów od briefu do wdrożenia
Strony internetowe, Wycena i proces

Proces tworzenia strony internetowej — 7 etapów od briefu do wdrożenia

Proces tworzenia strony internetowej składa się z 7 etapów: brief i cele, architektura i wycena, projekt UI, treści, wdrożenie, testy i odbiór oraz publikacja z opieką. Całość zajmuje od 2 tygodni (wizytówka) do 4 miesięcy (portal z logowaniem). Największe ryzyko projektu to nie kod, a treści i decyzje po stronie zamawiającego — dlatego proces projektuje się tak, żeby żadna decyzja nie blokowała pracy na dłużej niż kilka dni.

Ten artykuł rozkłada każdy etap na czynniki pierwsze: co się dzieje, ile trwa, co musisz dostarczyć i co dokładnie dostajesz na koniec. Na końcu znajdziesz harmonogram dla trzech typów projektów i listę rzeczy, które najczęściej wydłużają wdrożenie.

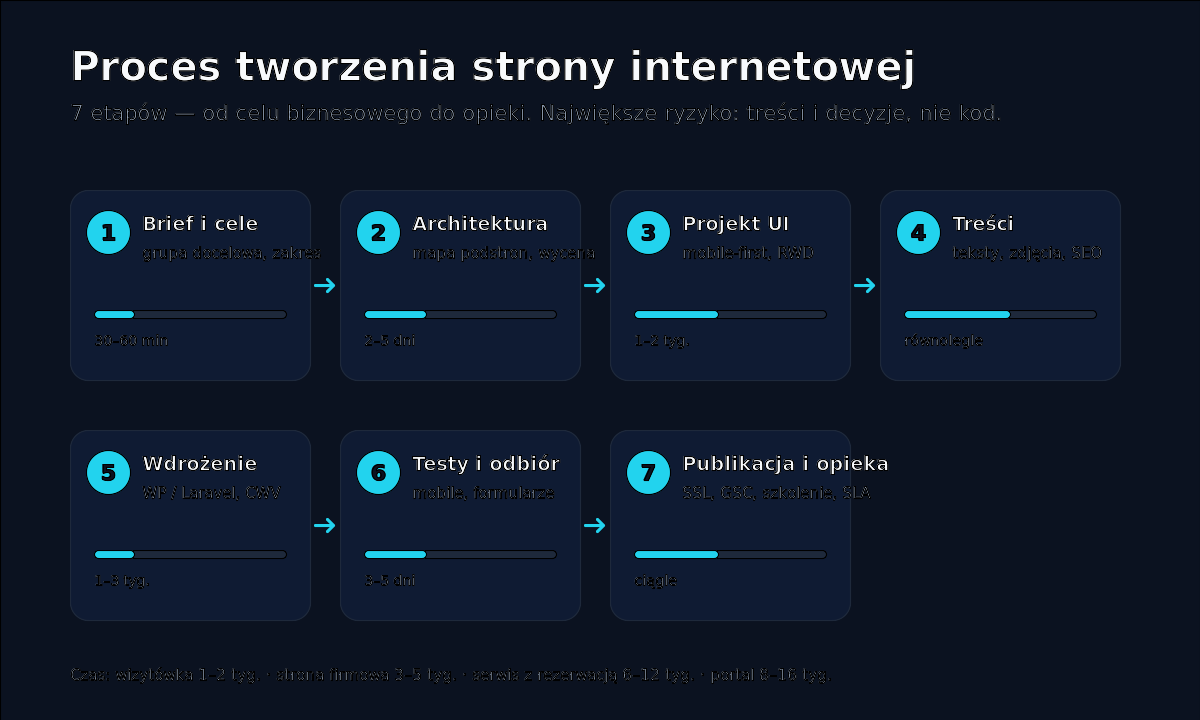

Proces tworzenia strony internetowej — 7 etapów: brief, architektura, projekt UI, treści, wdrożenie, testy, opieka

Etap 1: Brief i cele — 30–60 minut

Każde wdrożenie zaczyna się od rozmowy, nie od wyceny. Zbieram cele biznesowe (pozyskiwanie zapytań, sprzedaż, rekrutacja, budowanie marki), grupę docelową, zakres, budżet i termin. Ustalamy, co strona ma osiągnąć i co jest krytyczne na start.

Dobry brief odpowiada na trzy pytania. Po pierwsze: kto ma trafić na stronę i jaką decyzję ma podjąć. Po drugie: co użytkownik ma zrobić — zadzwonić, wysłać formularz, zarezerwować termin, kupić. Po trzecie: po czym poznamy sukces — liczba zapytań, pozycje w Google, sprzedaż. Jeśli wykonawca zaczyna od pytania „jaki szablon”, a nie „co strona ma osiągnąć”, to znak, że dostaniesz produkt, a nie narzędzie.

Po tym etapie dostajesz notatkę z ustaleniami. Bez niej projekt dryfuje — a dryf zakresu to najdroższy rodzaj zmiany w każdym wdrożeniu.

Etap 2: Architektura i wycena — 2–5 dni

Na podstawie briefu powstaje mapa podstron, struktura treści i ścieżka użytkownika do kontaktu. Równolegle zapada decyzja technologiczna: WordPress tam, gdzie liczy się szybki start i samodzielna edycja treści, Laravel tam, gdzie potrzebna jest własna logika, integracje i wydajność przy dużym ruchu.

Efekt tego etapu to dokument z architekturą informacji, listą funkcji i stałą wyceną — pozycja po pozycji. Stała cena chroni obie strony: Ty wiesz, ile zapłacisz, wykonawca wie, jaki zakres realizuje. Wycena powinna zawierać jawnie zapisane wyłączenia — czego nie obejmuje — żeby później nie było niedomówień.

Jeśli po wycenie budżet nie domyka się, to najlepszy moment na cięcie zakresu: lepiej zbudować mniejszą wersję dobrze niż dużą po kosztach.

Etap 3: Projekt UI — 1–2 tygodnie

Projekt graficzny powstaje w podejściu mobile-first, bo 60–70% ruchu na stronach firmowych to telefony. Dostajesz projekt kluczowych widoków: strony głównej, podstrony ofertowej, bloga, formularza kontaktu i widoków mobilnych. Każdy układ zatwierdzasz przed wdrożeniem.

Dobry projekt to nie tylko estetyka. To hierarchia treści, czytelność, kontrast zgodny z WCAG, rozmiary przycisków pod palec i przemyślane ścieżki do kontaktu. Projekt, który wygląda świetnie na desktopie, a nieczytelnie na telefonie, jest wart tyle, co jego wersja mobilna — czyli w większości przypadków najwięcej.

Na tym etapie ustalamy też system projektowy: kolory, typografię, komponenty (przyciski, karty, sekcje). Spójny system przyspiesza wdrożenie i obniża koszt późniejszego rozwoju strony.

Etap 4: Treści — równolegle z projektem

Treści to najczęstsze wąskie gardło projektów internetowych. Teksty, zdjęcia, dane kontaktowe, cenniki, opisy produktów — jeśli materiały nie są gotowe, wdrożenie stoi. Dlatego ten etap biegnie równolegle z projektem, nie po nim.

  • Co możesz zrobić sam: dostarczyć informacje o firmie, ofercie, wyróżnikach i zdjęcia z realizacji. Co mogę przejąć: strukturę treści, słowa kluczowe, pisanie tekstów, redakcję i dobór licencjonowanych zdjęć. W praktyce najlepiej działa podział: Ty dajesz wiedzę o firmie, ja zamieniam ją w treść, która sprzedaje i rankuje.

Przy wersjach obcojęzycznych pamiętaj, że tłumaczenie to nie kopia treści — każda wersja wymaga własnych fraz kluczowych i naturalnego języka.

Etap 5: Wdrożenie — 1–3 tygodnie

Wdrożenie to budowa strony na zatwierdzonym projekcie: struktura, podstrony, formularze, integracje, konfiguracja SSL, poczty firmowej, kopii zapasowych i bezpieczeństwa. W tym samym czasie wchodzi SEO techniczne: tytuły i opisy meta, hierarchia nagłówków, dane strukturalne schema.org, mapa strony XML i poprawne wersje językowe.

Wydajność projektuję od pierwszego commita, nie po fakcie: obrazy w nowoczesnych formatach, lazy loading, cache serwerowy, minimalna liczba skryptów zewnętrznych. Cel to LCP poniżej 2,5 sekundy na telefonie — mierzony, nie deklarowany.

Dla Ciebie ten etap jest najbardziej „cichy” — praca dzieje się na środowisku testowym, do którego dostajesz podglądowy adres. Możesz obserwować postęp na bieżąco, bez czekania na odbiór końcowy.

Etap 6: Testy i odbiór — 3–5 dni

Przed publikacją strona przechodzi pełne testy na realnych urządzeniach: telefonach, tabletach i desktopach. Sprawdzamy formularze (czy wiadomości dochodzą, czy działa potwierdzenie dla użytkownika), szybkość ładowania, dostępność klawiaturą, zgodność z WCAG 2.1 AA i poprawność treści.

Odbiór to nie tylko „kliknij i zaakceptuj”. Dostajesz listę testów z wynikami i listę poprawek, które nanoszę w ramach wdrożenia. Standardem jest też sprawdzenie strony pod kątem RODO — polityka prywatności, banner zgód, rejestr przetwarzania w zakresie strony.

Dopiero po akceptacji strona idzie na produkcję. Publikacja jest zaplanowana — nie „na żywo” w trakcie pracy.

Etap 7: Publikacja i opieka — ciągle

Publikacja to przeniesienie strony na docelowy serwer, konfiguracja domeny, przekierowań i podłączenie Google Search Console oraz Google Analytics. Każde wdrożenie kończy się szkoleniem z samodzielnej edycji treści i 30 dniami bezpłatnego wsparcia na poprawki i pytania.

Po miesiącu możesz przejść na opiekę miesięczną: aktualizacje systemu i wtyczek przez środowisko testowe, kopie zapasowe z testem odtworzenia, monitoring dostępności i czasu ładowania oraz rozwój strony o nowe funkcje. Strona bez opieki żyje średnio 2–3 lata, zanim wymaga remontu — z opieką działa stabilnie przez lata.

Harmonogram dla trzech typów projektów

Etap Wizytówka Strona firmowa Serwis z rezerwacją
Brief i cele 1 dzień 1–2 dni 2–3 dni
Architektura i wycena 1–2 dni 2–3 dni 3–5 dni
Projekt UI 2–3 dni (motyw) 1–2 tygodnie 2–3 tygodnie
Treści 3–5 dni 1–2 tygodnie 2–3 tygodnie
Wdrożenie 3–5 dni 1–2 tygodnie 3–5 tygodni
Testy i odbiór 1–2 dni 2–3 dni 3–5 dni
Razem 1–2 tygodnie 3–5 tygodni 6–12 tygodni

Terminy liczone są od momentu, w którym mam komplet materiałów. Przy dobrze przygotowanych treściach projekty domykają się w dolnych widełkach — opóźnienia prawie zawsze dotyczą etapu 4.

Co najczęściej wydłuża proces tworzenia strony

Treści na ostatnią chwilę. Największy zabójca terminów. Jeśli teksty i zdjęcia mają powstać „przy okazji”, zaplanuj je jak osobny projekt.

Zmiany koncepcji po zatwierdzeniu projektu. Każda zmiana układu po etapie 3 kosztuje podwójnie — raz za przebudowę projektu, drugi raz za wdrożenie od nowa. Zbieraj uwagi wszystkich decydentów przed zatwierdzeniem, nie po.

Za dużo decydentów. Strona zatwierdzana przez zarząd, marketing, dział sprzedaży i „przy okazji żonę prezesa” ma 5 razy więcej rund poprawek. Wyznacz jedną osobę decyzyjną.

Integracje z systemami, które „ktoś kiedyś zrobił”. Podłączenie strony do starego ERP czy nietypowego systemu rezerwacji wymaga dokumentacji, której często nie ma. Zaplanuj na to bufor 1–2 tygodni.

Domena i hosting u poprzedniego wykonawcy. Odzyskanie dostępów potrafi zająć tygodnie. Sprawdź własność domeny i kont zanim zaczniesz projekt.

Najczęściej zadawane pytania

Ile trwa stworzenie strony internetowej dla firmy?

Wizytówka na sprawdzonym motywie powstaje w 1–2 tygodnie, strona firmowa z projektem graficznym w 3–5 tygodni, a serwis z rezerwacją lub sklepem w 6–12 tygodni. Terminy liczone są od momentu dostarczenia kompletu treści — jeśli materiały są gotowe na start, projekt domyka się w dolnych widełkach.

Czy muszę być dostępny na każdym etapie?

Nie na każdym, ale na czterech momentach decyzyjnych tak: zatwierdzenie briefu, akceptacja wyceny i architektury, zatwierdzenie projektu graficznego i odbiór końcowy. Każdy z nich to 30–60 minut. Reszta etapów toczy się bez Twojego udziału, z podglądem postępów na środowisku testowym.

Co się dzieje, jeśli zmienię zdanie w trakcie projektu?

Zmiany w ramach etapu są normalne i wliczone w proces — nanosimy je na bieżąco. Zmiana koncepcji po zatwierdzeniu projektu graficznego to osobne zlecenie, bo oznacza przebudowę projektu i wdrożenia. Dlatego tak ważne jest, żeby wszystkie uwagi decydentów zebrać przed zatwierdzeniem.

Kto pisze treści na stronę — ja czy wykonawca?

  • Najlepiej działa podział: Ty dostarczasz wiedzę o firmie, ofercie i klientach, wykonawca zamienia ją w treść zoptymalizowaną pod SEO i konwersję. Możesz też napisać wszystko samodzielnie — wtedy pomagam w redakcji i optymalizacji. Nigdy nie oddawaj etapu treści „na później”, bo to główna przyczyna opóźnień.

Czy mogę zobaczyć stronę przed publikacją?

Tak, to standard procesu. Wdrożenie powstaje na środowisku testowym z osobnym adresem, do którego dostajesz dostęp. Widzisz stronę na bieżąco, zgłaszasz uwagi, a publikacja na docelowej domenie następuje dopiero po Twojej akceptacji. Strona nigdy nie jest budowana „na żywo” na produkcji.

Co dostaję po zakończeniu wdrożenia?

Szkolenie z samodzielnej edycji treści, dokumentację wdrożenia (dostępy, instrukcje aktualizacji i odtworzenia kopii), 30 dni bezpłatnego wsparcia oraz komplet dostępów: domenę, hosting, repozytorium kodu i konta Google z podłączonym Search Console i Analytics. Majątkowe prawa autorskie do projektu i kodu przechodzą na Ciebie.


📖 Zobacz również: Ile kosztuje strona internetowa w 2026?, jak wybrać wykonawcę strony — 12 pytań przed umową oraz agencja, freelancer czy kreator — porównanie modeli. Zakres i widełki wdrożeń znajdziesz w usłudze tworzenie stron internetowych.

KS

Krzysztof Słonina

Full stack developer i właściciel Inoventis Solutions (informatix). Od 2009 roku buduje aplikacje webowe w Laravel/PHP, integracje e-commerce i automatyzacje procesów — m.in. OneCRMApp i FamilyTimelineApp, działające na Laravel, React i Inertia.js.
